С 3 июля по 20 сентября 2025 года компания «Мимир Инжиниринг» в сжатые сроки реализовала проект нефтепровода из гибких полимерных армированных труб (ГПАТ) для компании ООО "ННК-Сахалинморнефтегаз" на месторождении Монги (РФ, о. Сахалин, пос. Ноглики) в связи с возникновением задачи по срочной замене вышедшей из строя старой стальной системы нефтесбора.
После изучения рынка эксплуатант выбрал решение из ГПАТ - как вариант, выигрывающий по скорости производства, доставки, развертывания, монтажа и запуска в эксплуатацию - и обратился в «Мимир Инжиниринг».
Было изготовлено 1200 метров нефтепровода в полной заводской готовности со следующими параметрами: рабочий диаметр 170 мм, рабочее давление 4,0 МПа, армирование UD-лентами с металлическим кордом. В комплектацию нефтепровода помимо ГПАТ входили: высококачественные неравнопроходные и офланцованные обжимные переходы из нержавеющей стали, крепежные элементы для соединения трубопровода из нержавеющей стали, а также разборные кожухи для соединений трубопровода, изготовленные с применением технологии 3D-печати. Вся поставка в обязательном порядке была укомплектована наборами ЗИП, включающими фланцы, равнопроходные обжимные фитинги и крепежные элементы. Все изделия из поставки - трубы и комплектующие - были изготовлены на собственной производственной площадке.
Далее последовала оперативная поставка продукции на объект посредством транспортировки трубопровода на четырех стальных барабанах - сначала при помощи низкорамного трала - с производства в Ленинградской области до морского порта города Владивосток, затем при помощи парома - по Японскому морю до порта Корсаков и далее снова на трале - через весь Сахалин в поселок Ноглики. Каждый барабан, служащий для перевозки закрепленного на нем трубопровода, имел размеры 3,90 м в диаметре и 2,75 м в ширину, и массу более 6 тонн. Это усложняло транспортировку наряду с расстоянием и погодными условиями, но не помешало преодолеть весь маршрут за 25 дней.

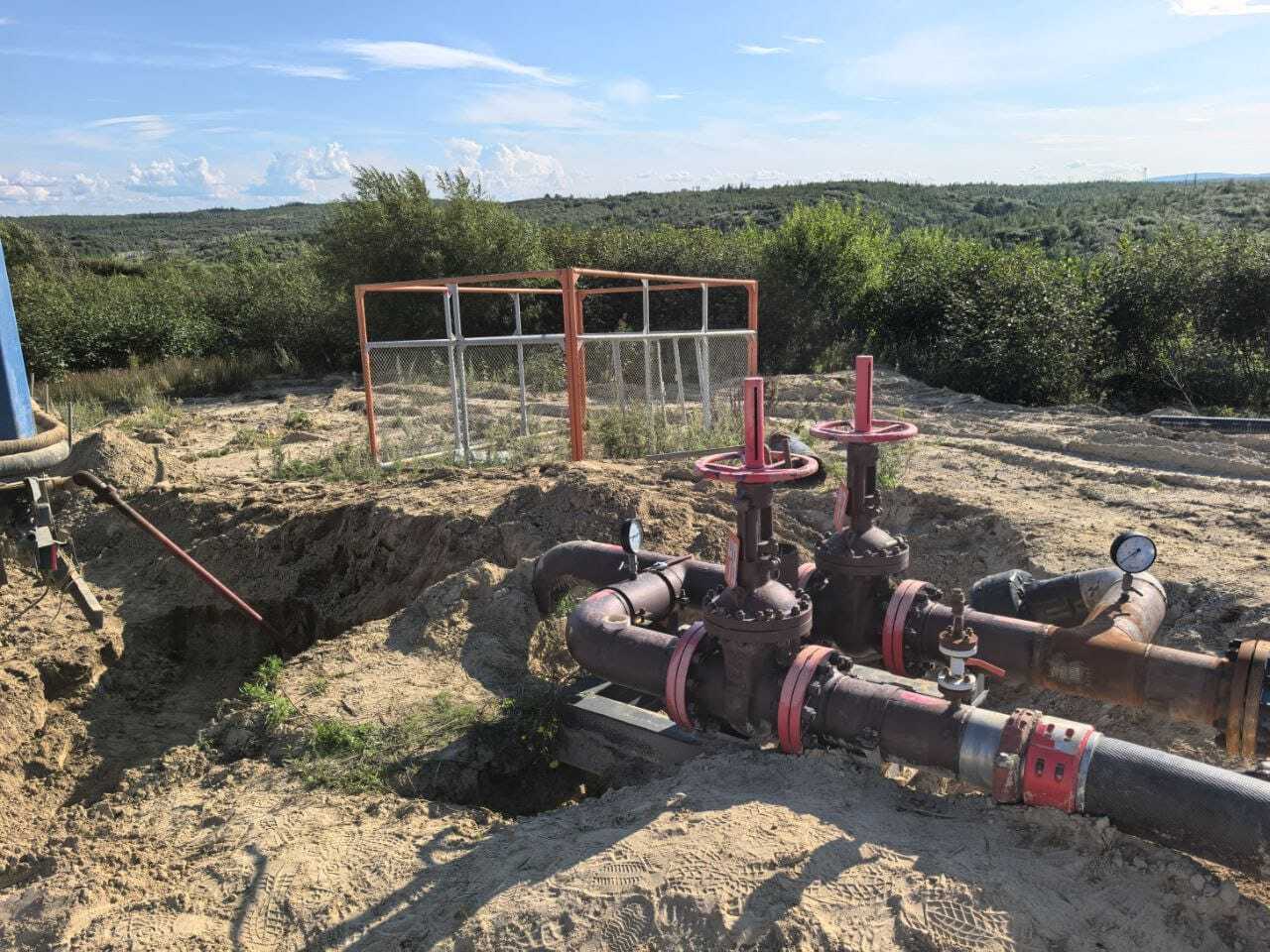

Специалисты «Мимир Инжиниринг» за 12 дней произвели на объекте шеф-монтажные работы, провели гидроиспытания и в итоге нефтепровод был успешно запущен в эксплуатацию.
Основным результатом применения нефтепроводов из ГПАТ на месторождении Монги можно считать оперативность реализации проекта - весь цикл с момента заключения договора и до запуска в эксплуатацию занял 80 календарных дней, что позволило минимизировать издержки заказчика от вышедшего из строя участка системы нефтесбора.
